安广建设公司:一个目标,两年奋进,实现完美履约

时间:2018年07月03日 17:22
作者:

晋建·迎曦花园项目6#楼东西长47.7m,南北宽18.4m。建筑高度99.45m。地上32层,地下二层。建筑面积21805.3㎡。本工程自2016622日开工,在完成灌注桩和基坑开挖分项施工后,于2016922日塔吊投入使用,2016930号通过参建各方筏板基础钢筋的隐蔽验收。20161018日地下室结构封顶。主体结构32层于201781日顺利封顶,砌体工程在砼结构完成后开始施工,于2017921日通过主体结构分部工程验收。经过全体项目人员近两年的团结奋进,于201868日达到竣工验收条件。

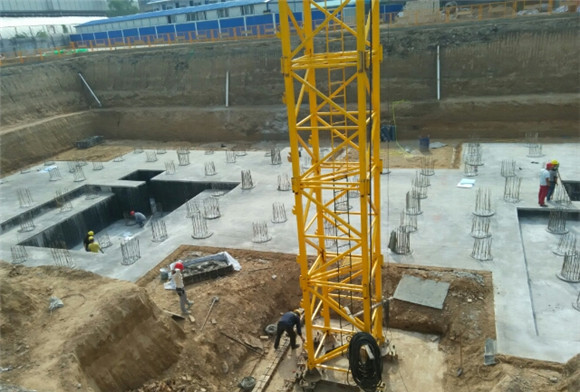

6#塔吊投入使用第二天


参建各方筏板基础钢筋的隐蔽验收

筏板基础钢筋在管理人员的正确指导下经过一个星期的加班加点具备验收条件。2016102日完成筏板基础混凝土浇筑。虽然基础浇筑完毕但管理人员脑海中一直烙印着“时间短,任务重”。项目负责人张磊一再强调“在确保施工安全的前提下,不延误施工工期、不打乱计划目标”加强现场管理,抢进度,保安全,确保按期交房。

为确保建设目标顺利完成,安广建设公司加大了项目巡视力度,公司领导牵头,工程管理部门对项目施工情况进行了密集的现场检查。今年开工以来对每一个房间达到交房条件所存在的问题进行全面的统计。检查过后,项目部全体员工对此次检查结果进行了深刻反思,并对施工现场进行了全面排查,对所有类似问题进行了改进。同时,项目部提出了“放大细节,提升品质”的工作目标,在今后的项目施工中,力争把施工中的细节做到最好。


主体结构顺利封顶会议

201868日由山西晋建房地产开发有限公司组织召开“晋建·迎曦花园6#楼竣工验收”。其参会单位:太原市建设工程质量监督站、山西省建筑工程建设监理中心、山西省筑博建筑设计研究院、山西省勘察设计研究院、山西博奥建筑科研监测股份有限公司、太原市城市建设工程检测有限公司、太原市建筑设计勘测中心、山西贵隆施工图审查有限公司、山西二建集团有限公司。各家单位做了竣工验收自评报告,然后资料与现场分开检查。本单位工程划分为10个分部,共93个分项。各检验批、分项、分部工程均验收合格,参建各方同意验收。


竣工验收会议照片

在该项目的施工全过程中,我们从中获得了很多工程管理的宝贵经验,同时也吸取了不少管理中的教训。我们将继续在今后的工作中吸取精华,不断锐意进取,努力创新,提高工程管理水平,为公司的发展壮大做出新的贡献。
