灵石县大西高铁灵石东站站前广场快捷酒店9月份施工动态如下。内墙抹灰已全部完成,主体遗留问题全部修改完成;二层卫生间降板回填、垫层浇筑完成;二层降板回填炉渣并打夯;二层房间过道混凝土、降板卫生间混凝土浇筑、走廊混凝土浇筑;三层卫生间防水完成施工,效果如下:二层卫生间防水找平层9-17轴完成施工,1-8轴正在施工。

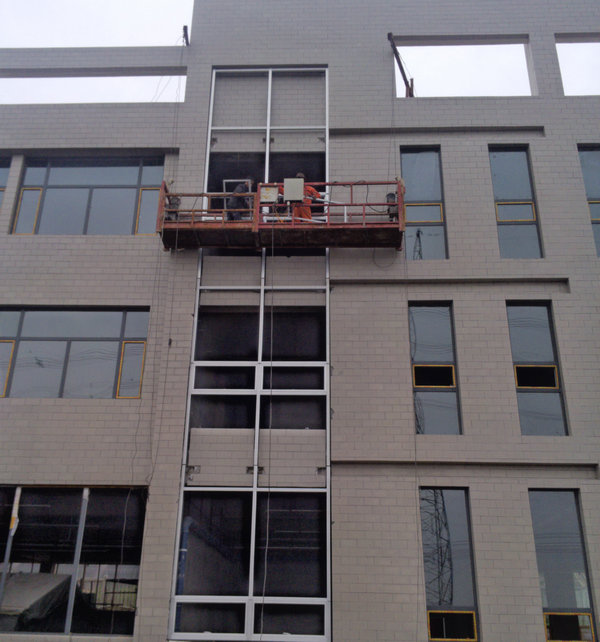

9月底酒店龙门架拆除完成,二层、三层窗户玻璃安装完成,一层剩余部分未完成,玻璃幕墙框架已安装完成,雨篷安装完成1/3。窗户玻璃和玻璃幕墙工程正在施工。
公厕工程已全部施工完毕,并交由甲方验收,室外工程10-17轴雨水管、污水管及消防管道已施工完毕,并回填平整完成,月底垫层浇筑完成,1-9轴因消防水池钢筋占场地,故推迟完成,计划10月1日开始施工,消防水池基础及墙钢筋绑扎完成,正在支设模板,预计10月10日全部完成。
灵石县大西高铁灵石东站站前广场快捷酒店10月份计划完成工程:酒店主楼卫生间防水与地暖垫层等工程计划10月30日之前全部完成并退场,室外工程计划于10月20日之前完成并清理完成,总之,大西项目计划于10月底全部竣工完成。
